完工事例

すべて|すべて

境港市のソラマド

片流れのソラマド

境港市のソラマド

建築中レポート

1.2021年02月14日
新しくソラマドファミリーが加わります。
新しくソラマドファミリーが加わります。

また新しくソラマドファミリーが増えることになりました!
今回は境港市に『片流れタイプ』のソラマドが誕生。
着工はまだ先ですが、着工前からレポートを開始できればと思います。
これからよろしくお願いいたします!

2.2021年03月27日

整地工事スタート
整地工事スタート

本日整地工事がスタートしました。土地にある樹木などを撤去してきれいにしていきます。

3.2021年04月03日

整地、地鎮祭
整地、地鎮祭

整地が終わり、本日晴天の中、地鎮祭が無事に執り行われました。
K様おめでとうございます!

4.2021年05月09日

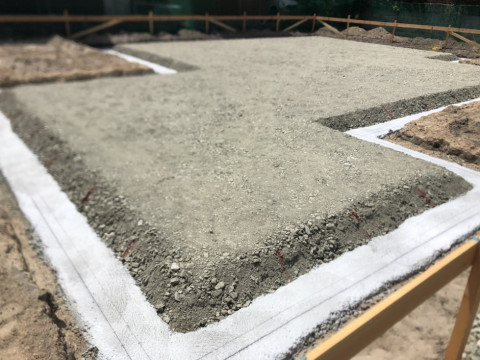

基礎工事着工
基礎工事着工

建物基礎工事が着工しました。
これから基礎部分もしっかりと形になっていきます。

5.2021年05月31日

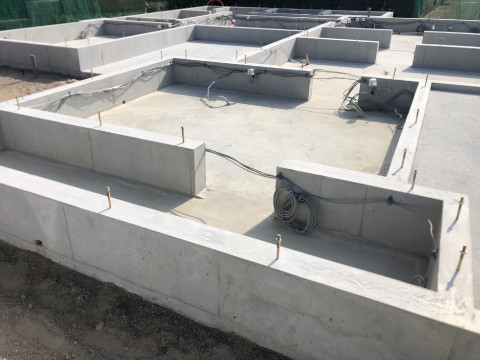

基礎工事完了
基礎工事完了

基礎の型枠が外され、基礎が完成しました。基礎工事完了しました。基礎が完成すると、いよいよメインの上棟です。

6.2021年06月09日

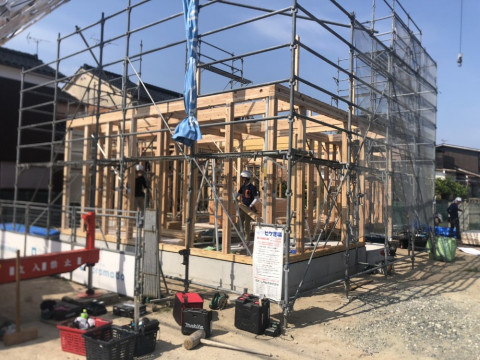

上棟3
上棟3

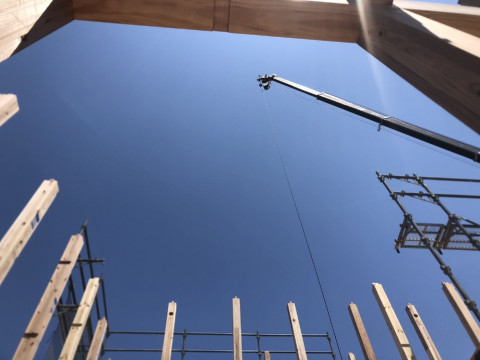

まだ屋根が組まれてないので気持ちの良い空が見えます。

7.2021年06月09日
上棟2
上棟2

柱と梁が組まれていくと建物の空間が出来上がります。

8.2021年06月09日
上棟1
上棟1

本日、上棟が行われました。天気も良くしっかりと家の骨組みが出来ていきました。

9.2021年06月22日
断熱材施工

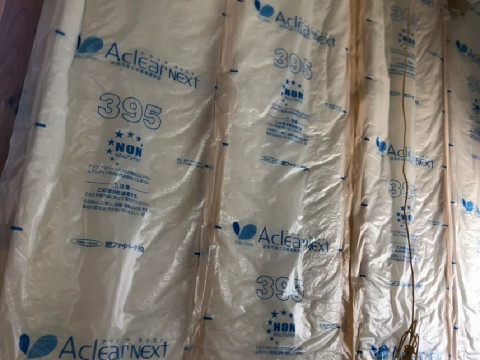

断熱材施工

高性能グラスウールを施工し始めました。グラスウールは、細いガラス繊維が絡み合ってつくられる空間によって、熱を伝えにくくしている断熱材です。アクリアは、一般のグラスウールに比べて繊維径が細かく、本数が多いので断熱性能が従来品よりも向上しています。

10.2021年06月22日

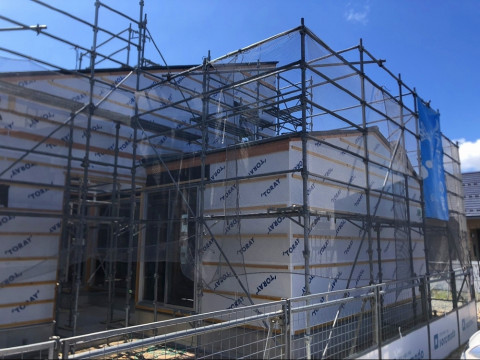

防水シート施工
防水シート施工

透湿防水シートが施工されております。透湿防水シートとは雨水が建物の中に入ってこないように施工するシートのことです。また、湿度は通すため、壁内の湿気を積極的に屋外へ排出し、壁内の結露を防ぐ効果があります。

11.2021年07月06日

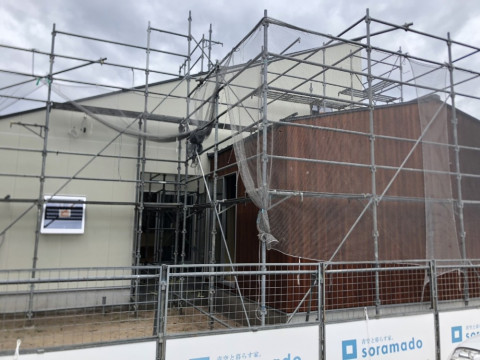

外壁木部塗装
外壁木部塗装

外壁木部塗装施工前

12.2021年07月06日
外壁木部塗装2
外壁木部塗装2

外壁木部塗装後です。

13.2021年07月11日

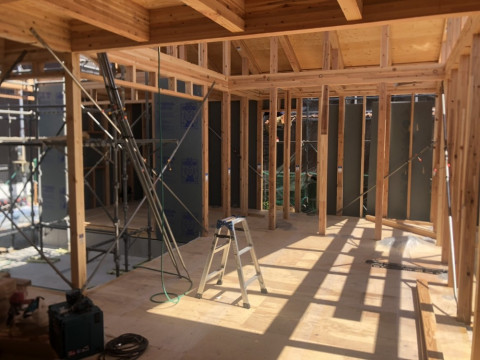

内部造作工事
内部造作工事

内部造作工事がほぼ完了しました。
これで間仕切りが出来ました。

14.2021年08月02日

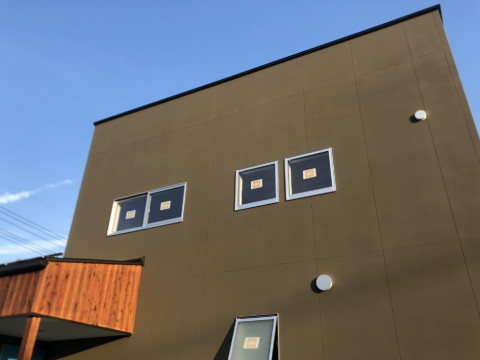

外壁
外壁

足場が外れて外壁が表れました。無塗装サイディングに吹付け塗装仕上げです。
